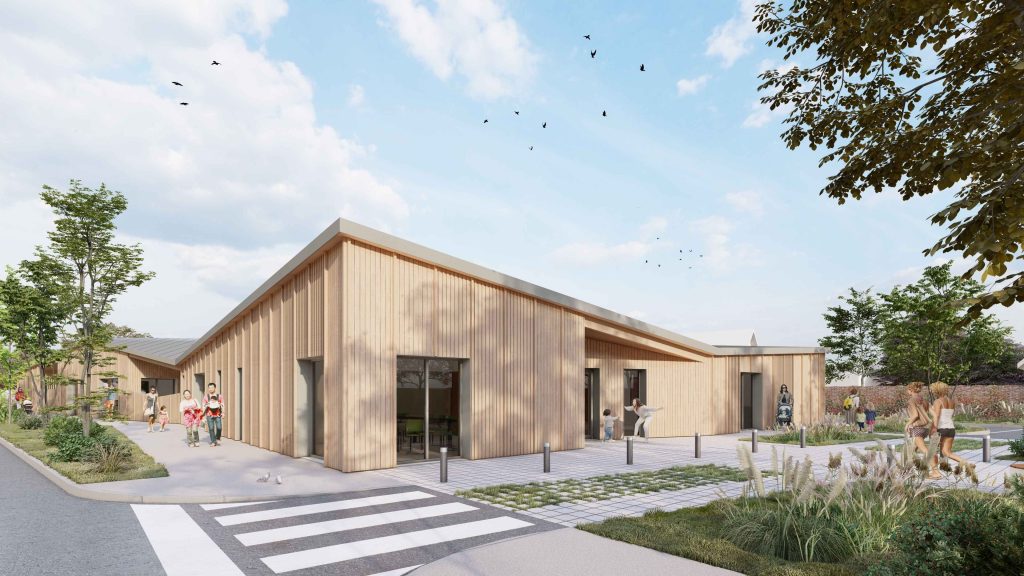

La Maison de la Petite Enfance à Saint‑André‑de‑l’Eure va remplacer le multi‑accueil actuel « Les 5 Fossettes », installé dans une ancienne maison jugée inadaptée, par un équipement neuf répondant aux normes modernes. Cet équipement offrira une capacité d’accueil renforcée, intégrant à la fois un multi‑accueil et un relais pour assistantes maternelles au sein d’un espace fonctionnel et conçu autour d’une pédagogie active.
Contexte et objectifs
Le multi‑accueil actuel ne dispose que de 20 places et ne répond plus aux exigences liées à la sécurité et au confort des jeunes enfants. Le projet vise à répondre à une demande croissante en matière d’accueil petite enfance sur ce secteur en construisant un équipement adapté sur un terrain mis à disposition par la commune de Saint‑André‑de‑l’Eure.
Ce qui change
L’équipement comprendra environ 899 m² de surface bâtie. Il accueillera, au sein d’un multi‑accueil, 30 enfants, et en lien avec un relais petite enfance, jusqu’à 195 assistantes maternelles. Le programme inclut des espaces diversifiés (salles de motricité, multi‑sensorielle, jeux d’eau, parentalité, etc.), des espaces communs, des locaux pour le personnel, ainsi que des espaces de jeux extérieurs. L’approche pédagogique repose sur le principe d’« itinérance ludique », encourageant la libre circulation et l’autonomie des enfants.
Acteurs et financement
Le projet a mobilisé différentes compétences : CICLOP en tant que programmiste ; EN ACT Architecture pour la maîtrise d’œuvre et l’OPC, accompagné d’Économie 80, IDA BET Structures, TechniConsult et Etudis; la maîtrise d’œuvre technique et la sécurité sont assurées par SOCOTEC, et Coralie Duclos est en charge de l’aménagement. Le financement prévisionnel prévoit des contributions de la CAF (520 000 €), de la DSIL 2025 (1 062 968 €). Lors du Conseil communautaire, un budget de 3 099 000 € HT (3 718 800 € TTC) avait été évoqué, avec une répartition incluant DSIL, FNADT, CAF, département et part à la charge d’Évreux Portes de Normandie dans le cadre du Contrat de territoire 2023‑2027.
Calendrier
Les études ont été initiées dès 2021, avec des phases successives de programmation, concours et conception. Le concours de maîtrise d’œuvre s’est tenu d’avril 2023 à juin 2024, et les études de conception ont débuté le 14 juin 2024 pour une durée estimée à dix mois. Les travaux sont prévus de démarrer au dernier trimestre 2025, suivis par une période de préparation de deux mois puis 14 mois de réalisation. L’opération devrait être réceptionnée fin 2026 ou début 2027.
